2026
STAND 2026
JUNI 2026
Die Arbeiten an der neuen Sporthalle verlaufen im vorgesehenen Zeitrahmen und weitere Bauabschnitte konnten in den vergangenen Wochen erfolgreich abgeschlossen werden. So wurde letzte Woche der moderne Sportboden verlegt. In den kommenden Tagen erfolgt noch die Markierung der verschiedenen Spielfelder durch das Aufbringen der entsprechenden Linien.
Darüber hinaus wurden die Türzargen inzwischen montiert. Dadurch können nun die noch ausstehenden Rest-Fliesenarbeiten in den betroffenen Bereichen fertiggestellt werden. Kurz vor der Abnahme stehen außerdem die Beleuchtungsanlage sowie die Lüftungstechnik der Multifunktionssporthalle.
Im Außenbereich sind die Pflasterarbeiten an den Parkflächen vor der Halle bereits abgeschlossen. Derzeit laufen die Arbeiten zur Verrohrung des Straßenbegleitgrabens entlang der B62. Diese Maßnahme ermöglicht die zukünftige Zufahrt zur Sporthalle. Parallel dazu werden die Außenarbeiten an der zukünftigen Metallfassade umgesetzt. Es geht sichtbar voran!
MAI 2026
Die Arbeiten laufen weiterhin auf Hochtouren - täglich werden sowohl im Innen- als auch im Außenbereich weitere Bauabschnitte abgeschlossen und der Fortschritt auf der Baustelle wird immer deutlicher.
Im Außenbereich haben die Arbeiten am neuen Vorplatz große Fortschritte gemacht. Nach den abgeschlossenen Erdarbeiten wurden Leitungen und Entwässerungssysteme vorbereitet sowie die Tragschicht aus Schotter lagenweise eingebracht und verdichtetet, um die notwendige Stabilität sicherzustellen. Zudem wurden bereits Randbegrenzungen gesetzt und Bordsteine ausgerichtet. Im Anschluss folgt die finale Oberflächengestaltung der Freianlage vor der Halle.
Im Inneren der Halle befinden sich die Arbeiten inzwischen ebenfalls auf der Zielgeraden. Aktuell werden die letzten Fliesenarbeiten ausgeführt. Nach der Verfugung der Fliesenflächen beginnt die Sanitärmontage. Zudem wurde neben der Hallenbeleuchtung auch ein Großteil der technischen Ausstattung bereits montiert. Mitte Mai erfolgt die Abdichtung der Bodenplatte und anschließend wird der neue moderne Sportboden eingebaut.
Die Fertigstellung der Multifunktionssporthalle rückt Stück für Stück näher - unsere Halle nimmt zunehmend ihre endgültige Form an! Wir freuen uns schon auf das Ergebnis und halten Sie weiterhin auf dem Laufenden!
APRIL 2026
Die geplanten Bauetappen werden weiterhin termingerecht umgesetzt. Für die Gestaltung der Außenbereiche wurde ein Frei- und Verkehrsanlagenbauer beauftragt, der nach Ostern mit den Arbeiten beginnen wird. Zunächst umfasst der erste Bauabschnitt die Herstellung der Parkflächen sowie eines Teils der Kiss & Ride-Zone. Im zweiten Bauabschnitt erfolgt die Herstellung des Vorplatzes und die Errichtung der Freianlagen rund um das Gebäude, sodass das Außengelände bis zur Inbetriebnahme weitestgehend fertiggestellt ist.
Ein weiterer Meilenstein ist die Freigabe der Fassadenplanung. Die geplante moderne Metallfassade verleiht dem Gebäude ein zeitgemäßes Erscheinungsbild und sorgt für Langlebigkeit sowie pflegeleichte Oberflächen. Der Baubeginn für diesen Abschnitt ist derzeit ab Ende April vorgesehen, sodass in den kommenden Wochen die vorbereitenden Arbeiten abgeschlossen werden.
Darüber hinaus ist ab der 17. Kalenderwoche die Errichtung eines Gründachs sowie der Photovoltaikanlage geplant. Das Gründach wird nicht nur ökologischen Nutzen bieten und die Dämmung verbessern, sondern in Kombination mit der Photovoltaikanlage einen wesentlichen Beitrag zur nachhaltigen Energieversorgung des Gebäudes leisten. Die Fortschritte zeigen, dass das Projekt sowohl technisch als auch gestalterisch erfolgreich voranschreitet. Mit jedem Tag wächst auch die Freude auf unsere moderne Halle!
MÄRZ 2026
Auch im März liegen wir im Zeitplan und mehrere wichtige Maßnahmen konnten in den letzten Wochen wieder erfolgreich abgeschlossen, beziehungsweise vorbereitet werden. So wurde der Elektro-Hausanschluss fertiggestellt, wodurch nun eine dauerhafte Stromversorgung des gesamten Gebäudes gewährleistet ist. Diese Maßnahme ist ein zentraler Schritt, um den reibungslosen Betrieb der technischen Anlagen sicherzustellen und den Baustrom endgültig abzulösen.
Im Laufe des Montas wurden in der Multifunktionshalle zudem die Wärmepumpen erfolgreich angeschlossen. Die Fliesenverlegung im WC-Bereich wird zurzeit fortgesetzt und bis Ende des Monats beendet. Die Vorbereitungen für die Installation der Aufzugsanlage dauern ebenfalls an.
Parallel dazu wurde bereits Anfang März mit der Montage der Sportgeräte begonnen, sodass jetzt auch die sportlichen Einrichtungen in der Halle sichtbar Gestalt annehmen. Ebenfalls Anfang März haben darüber hinaus die Schlosserarbeiten begonnen. Dabei wurden die Geländer in den Treppenhäusern sowie auf der Empore montiert. Diese Arbeiten tragen nicht nur zur Sicherheit im Gebäude bei, sondern unterstreichen auch die hochwertige Ausführung und Gestaltung der Innenräume.
FEBRUAR 2026

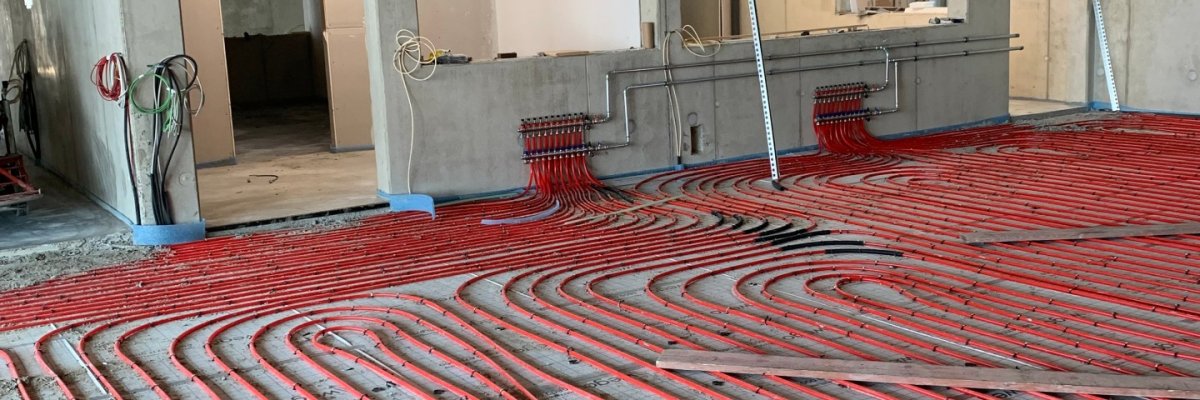

Anfang Februar wurde die nächste Bauetappe abgeschlossen: Die Fußbodenheizung wurde vollständig verlegt und im Anschluss moderner Sichtbetonestrich eingebracht. Zudem ist die Installation der Wärmepumpen in vollem Gange. In rund vier Wochen sollen die Wärmepumpen angeschlossen werden – ein entscheidender Schritt hin zur Inbetriebnahme des nachhaltigen Heizsystems.
Ein weiterer wichtiger Abschnitt folgt Ende Februar: Mit dem finalen Elektrohausanschluss wird die dauerhafte Stromversorgung hergestellt und der bisher notwendige Baustrom kann damit abgelöst werden. Darüber hinaus beginnt im Küchen- und WC-Bereich die Fliesenverlegung. Hier nimmt die Gestaltung der Innenräume ebenfalls sichtbar Gestalt an. Parallel dazu ist für Februar die Installation der Aufzugsanlage vorgesehen.
Mitte Februar trafen sich insgesamt 70 Vertreter der Vereine aus Lahntal vor Ort, um sich ein Bild vom aktuellen Baufortschritt zu machen. Bei einer gemeinsamen Begehung mit dem Bürgermeister Carsten Laukel sowie dem Bauamtsleiter wurde besichtigt, gestaunt und diskutiert. Auf der Agenda standen insbesondere die geplante Aufteilung der Trainingszeiten für interessierte Vereine sowie Fragen zur zukünftigen Bodengestaltung.
JANUAR 2026
Die Bauarbeiten an der Multifunktionssporthalle in Goßfelden schreiten auch im neuen Jahr voran. Noch vor dem Einbruch der winterlichen Witterung konnte ein wichtiger Meilenstein erreicht werden: Die Außenhülle des Gebäudes wurde geschlossen.
An der Eingangsseite wurde die Pfosten-Riegel-Fassade erfolgreich montiert. Ergänzend dazu sind provisorische Türen eingesetzt worden, die den sicheren Bauzustand gewährleisten. Damit ist die Halle nun wettergeschützt und die Arbeiten im Inneren können auch in den Wintermonaten fortgeführt werden.
Um die notwendigen Temperaturen für den Innenausbau sicherzustellen, wird die Halle aktuell mit einem mobilen Heizgerät beheizt, damit ohne Unterbrechung weitergearbeitet werden kann. So erfolgt derzeit die Verlegung der Fußbodenheizung und im Anschluss soll der Estrich eingebracht werden. Dabei kommt ein Sichtbetonestrich zum Einsatz, der später sowohl funktionale als auch gestalterische Anforderungen erfüllt. Parallel dazu laufen die Installationsarbeiten der Wärmepumpen sowie die Verkabelung der Unterverteilungen. Zudem wird die Vorrüstung für die späteren Trennvorhänge umgesetzt, die eine flexible Nutzung der Sporthalle ermöglichen werden.
Die Gemeinde Lahntal zeigt sich mit dem bisherigen Baufortschritt sehr zufrieden. Durch die gute Koordination aller Beteiligten konnte der Bauablauf auch unter den herausfordernden Witterungsbedingungen stabil gehalten werden. Unser Ziel bleibt es weiterhin, die Multifunktionssporthalle termingerecht und in hoher Ausführungsqualität fertigzustellen.
