Richtfest

PROJEKT LAHNTALHALLE

STAND 2025

2025

STAND 2025

DEZEMBER 2025

Auch im Dezember möchten wir Sie über die Entwicklungen rund um unsere Multifunktionshalle auf dem Laufenden halten. Wer regelmäßig an der Baustelle vorbeikommt, sieht es täglich ein Stück deutlicher: Die Halle nimmt Form an, auch wenn die Arbeiten - aufgrund der Komplexität des Projektes, der Planungsänderungen, wiederholter Ausschreibungen sowie Abstimmung der Gewerke - nicht mehr im vorgesehenen Zeitplan liegen. Aber es geht jetzt weiter und im neuen Jahr richtet sich der Fokus nun zunehmend auf den Innenausbau sowie die finale technische Ausstattung. Doch nicht nur auf der Baustelle selbst bewegt sich etwas – auch das Interesse von außen wächst. Kürzlich besuchte eine Gruppe Studierender von der Technischen Hochschule in Gießen die Baustelle, um sich vor Ort ein Bild vom Projekt zu machen und einige Eindrücke für ihr Studium mitzunehmen.

Ein weiterer Höhepunkt: Die Gemeinde Lahntal hatte die Gelegenheit, das Verkehrskonzept für Goßfelden auf der internationalen Plattform „Connective Cities“ in Bonn zu präsentieren. Vor Fachleuten aus verschiedenen Teilen der Welt stellten Bürgermeister Carsten Laukel und Bauamtsleiter Artur Trautvetter-Gross dar, wie rund um die neue Multifunktionssporthalle unterschiedliche Mobilitätsformen miteinander verknüpft werden sollen – von Bahn und Bus über Auto und Fahrrad bis hin zum Fußverkehr. Vorgestellt wurde unser Projekt Vertretern aus Karlsruhe, Dortmund, München und Rio de Janeiro. Darüber hinaus waren internationale Städte wie La Paz (Bolivien), Cancún (Mexiko) oder Windhoek (Namibia) anwesend. Was sie alle verbindet: das gemeinsame Ziel, die CO₂-Belastung des Verkehrs deutlich zu reduzieren.


Für die Gemeinde Lahntal war die Teilnahme in mehrfacher Hinsicht wertvoll. Zum einen erhielten wir die Bestätigung, dass wir mit unserem ambitionierten Ansatz die richtigen Weichen gestellt haben. Zum anderen eröffnet der Austausch auf dieser Ebene möglicherweise neue Perspektiven – inklusive potenzieller Fördermöglichkeiten. Vor allem aber war es ein inspirierender Wissenstransfer, der uns zusätzliche Impulse für die Zukunft mitgibt. Zum Abschluss möchten wir allen danken, die unser Projekt auf vielfältige Weise unterstützen: den beteiligten Firmen, die zuverlässig ihren Auftrag nachgehen, der Verwaltung für die engagierte Arbeit, den Interessierten, die durch ihre Besuche echtes Interesse zeigen und nicht zuletzt Lahntals Bevölkerung, die während der Bauphase manche Unannehmlichkeit geduldig in Kauf nimmt. DANKE


NOVEMBER 2025

In den kommenden Wochen werden die Baufortschritte zunehmend sichtbar. Auf der Süd- und Westseite der Halle entsteht aktuell eine moderne Profilglasfassade, die dem Gebäude nicht nur eine klare architektonische Linie verleiht, sondern zugleich funktionale Vorteile bietet. Parallel dazu erfolgt der sukzessive Einbau der noch fehlenden Fenster. Auch im Haupteingangsbereich nimmt das Gebäude weiter Gestalt an: Hier entsteht eine großzügige Pfosten-Riegel-Fassade aus Glas, ausgestattet mit speziellem Vogelschutzglas, das Transparenz, Ästhetik und Sicherheit vereint. Für eine leistungsfähige digitale Infrastruktur sorgt zudem der geplante Glasfaseranschluss, dessen Installation für Mitte November vorgesehen ist. Darüber hinaus werden die Dachdämmung sowie die Dachabdichtung des Nebendachs ausgeführt, sodass auch hier die bauliche Hülle weiter komplettiert wird.


OKTOBER 2025

Der Bau der neuen Multifunktionssporthalle entwickelt sich und macht in diesen Wochen sichtbare Fortschritte. Besonders in den Monaten September und Oktober konnten entscheidende Arbeitsschritte umgesetzt werden, die sowohl den Innenausbau als auch die äußere Gebäudehülle betreffen. So wurde die weitgehende elektrische Infrastruktur zu großen Teilen installiert und damit die Grundlage für die spätere technische Ausstattung geschaffen – ein wichtiger Schritt, um unsere moderne Halle mit zeitgemäßer Beleuchtungs-, Sicherheits- und Veranstaltungstechnik auszustatten. Auch im Bereich Sanitär und Lüftung hat sich Einiges getan: Leitungen für Wasser- und Abwassersysteme sowie die erforderlichen Lüftungskomponenten wurden montiert.

Parallel dazu liefen die Trockenbauarbeiten an. Erste Trennwände und Deckenverkleidungen wurden gesetzt und geben bereits einen Eindruck von der zukünftigen Raumaufteilung. Die Sporthalle nimmt damit zunehmend Gestalt an – auch im Inneren. Ein weiterer bedeutender Fortschritt ist am Dach sichtbar: Die Abdichtungsarbeiten sowie die vollständige Dämmung des Hauptdachs konnten erfolgreich abgeschlossen werden. Abgerundet wird der Baufortschritt durch den Einbau eines Großteils der Fenster. Mit dieser Maßnahme ist die äußere Gebäudehülle nahezu geschlossen, was nicht nur den Schutz vor Witterung verbessert, sondern auch die Voraussetzungen für den fortschreitenden Innenausbau schafft.



SEPTEMBER 2025

Ein Jahr nach dem ersten Spatenstich war es soweit: Fast auf den Tag genau konnte die Gemeinde das Richtfest für ihre neue Multifunktionshalle feiern. Bei strahlendem Sonnenschein und in Anwesenheit zahlreicher Gäste präsentierte sich der rund 1230 Quadratmeter große Rohbau als eindrucksvoller Meilenstein des Projekts. „Hier entsteht ein Ort für Sport, Kultur und Gemeinschaft - und er wächst genau nach Plan“, sagte Bürgermeister Carsten Laukel in seiner Ansprache. Er betonte die Bedeutung des Projekts für die gesamte Gemeinde und bedankte sich bei allen Beteiligten für ihr Engagement

Auch die Tradition kam nicht zu kurz: Zimmermann Mark Wimmer sprach in traditioneller Kluft, umringt von seinen Kollegen und dem Bürgermeister, den Richtspruch. Bevor das Glas zerbrach, wünschte er dem Bau Glück, Beständigkeit und allen künftigen Nutzern viel Freude im neuen Haus. Besonders gefreut haben wir uns auch über die zahlreichen Grußworte – unter anderem sprachen der Bundestagsabgeordnete Sören Bartol, die Landtagsabgeordnete Marie-Sophie Künkel, der Landrat Jens Womelsdorf sowie der Altbürgermeister Manfred Apell.

Den Abschluss der Veranstaltung bildete ein interessanter Rundgang durch den Hallen-Rohbau, bei dem sowohl die Architekten als auch Mitarbeiter des Bauamtes die Baukonstruktion präzise erklärten. Die Multifunktionshalle soll künftig nicht nur Sportvereinen neue Möglichkeiten bieten, sondern auch Raum für kulturelle Veranstaltungen, Feiern und Begegnungen schaffen. Bis zur geplanten Fertigstellung bleibt zwar noch einiges zu tun – doch die Gemeinde liegt im Plan und so markiert das Richtfest einen wichtigen Meilenstein auf dem Weg dorthin. Die Vorfreude wächst!

Bilder: ©Juliane Fieber

AUGUST 2025

Die Anlieferung der ca. 30 m langen Dachbinder war erfolgreich! Eine besondere Herausforderung war dabei die Fertigstellung der gerade sanierten B62 im Bereich Bahnhof Sarnau. Dank der hervorragenden Zusammenarbeit mit Hessen Mobil und der zügigen Sanierungsarbeiten gelang es, die sehr langen Leimbinder planmäßig auf die Baustelle zu bringen. Mit einem Schwertransport wurden die Binder um ca. fünf Uhr morgens über die B3, durch Göttingen, Sarnau und über die Behelfsdurchfahrt am Kreisel Goßfelden auf das Gelände der Multihalle gefahren. Ab kommender Woche erfolgt nun die Dacheindeckung mittels Trapezblech, das Eindringen der Gefälledämmung und die Herstellung der Dachabdichtung.

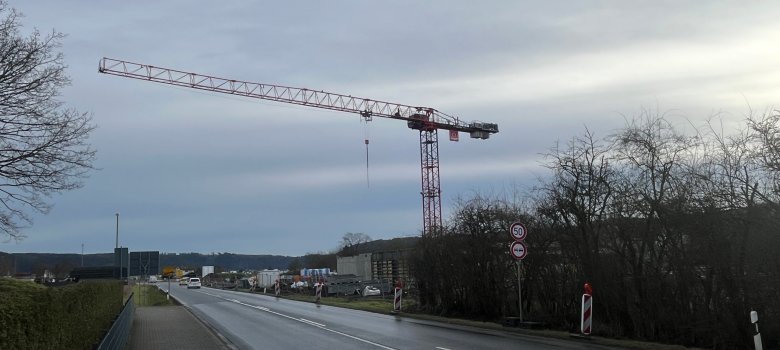

Die Demontage des sichtbaren Krans ist für den 05.08.2025 vorgesehen, womit auch die Fertigstellung der Betonarbeiten an der Bodenplatte einhergeht. Hier wird die Kranaufstellfläche − die bisher ausgespart wurde − bewehrt und mit Beton vergossen. Ebenfalls kommende Woche beginnt das Gewerk Heizung/Sanitär die Arbeiten an der Halle. Das Einbringen der Fenster und die Montage der Profilglasfassade werden auch ab kommender Woche erwartet. Trockenbau-, Estrich- und Küchenbauarbeiten konnten bereits vergeben werden. Weitere Vergaben, wie z.B. Fliesenarbeiten, Metallbauarbeiten, Putz- und Malerarbeiten, sowie Bodenbelagsarbeiten werden in den kommenden Wochen folgen.


JULI 2025

Auf der Baustelle hat das nächste Gewerk seine Arbeit aufgenommen: Die Holzbauer haben die Decken in den Umkleidekabinen und Sanitärräumen montiert. Außerdem wurden die vorgefertigten Vollholzwandelemente an den vorgesehenen Stellen angebracht. Um die Bauteile vor der Witterung zu schützen, wurden sie mit Folie abgedeckt - bis die Dachkonstruktion durch den Dachdecker fertiggestellt ist. Parallel laufen die Elektrikarbeiten: Aktuell werden die Leitungen für Strom, Netzwerk und weitere Anschlüsse eingezogen.

Auch ein weiterer Meilenstein wurde erreicht: Die Abnahmebegehung für den Rohbau hat ebenfalls stattgefunden. Noch ausstehende Restarbeiten werden planmäßig im Bauablauf integriert und ausgeführt. In den kommenden Wochen stehen weitere Schritte an: die Herstellung der Versickerungsmulde, die Einlieferung der Dachbinder für den Hallenbereich und den Bürgersaal sowie die Vorbereitung für den Einbau der Fenster. Der Bau schreitet damit sichtbar voran – wir halten Sie weiterhin regelmäßig auf dem Laufenden!


JUNI 2025

Anfang Juni besuchten Mitglieder des Gemeindevorstands, Vertreter aller Fraktionen, der Vorsitzender der Gemeindevertretung sowie der Bürgermeister unsere derzeit größte Investition in der Geschichte von Lahntal. Der Bauamtsleiter Artur Trautvetter-Gross führte die Gäste über das Gelände und erläuterte die einzelnen Bauabschnitte. Die gemeindlichen Vertreter zeigten sich beeindruckt von den sichtbaren Fortschritten – insbesondere die Dimension des entstehenden Gebäudes sorgte für Staunen und Anerkennung.

Nur wenige Tage später erfolgte eine weitere Begehung durch die Arbeitsgruppe Biodiversität. Im Fokus standen dabei die künftigen Außenflächen: Gemeinsam wurde das Gelände begangen, gestalterische Aspekte diskutiert und der erste Entwurf für die Außenanlagen abgestimmt. Die Mitglieder der AG Biodiversität planen unter anderem Bäume, Blühwiesen, Strauch- und Wildgehölzflächen an den Seiten des Gebäudes sowie am repräsentativen Vorplatz., der auch ein Ort zum Wohlfühlen sein soll. Danke für diesen Einsatz!


MAI 2025

Die Multifunktionssporthalle wächst und unsere Baustelle wird jeden Tag komplexer – denn mittlerweile sind gleichzeitig mehrere Gewerke auf der Baustelle anzutreffen.

In den letzten Wochen sind weite Teile des Obergeschosses betoniert worden. Es ist auch vorgesehen, dass die Betonarbeiten für den Rohbau bis Ende Mai abgeschlossen werden. Vorbereitende Maßnahmen im Elektrobereich (Leerrohrverlegung, Zugdrähte und Leerdosensetzungen) sind aktuell in der Ausführung. Zudem werden gerade auch Dämm- und Abdichtungsarbeiten im Sockelbereich durchgeführt.

In den zurückliegenden Wochen konnten die Profilglas-Fassade, Aufzugsanlage sowie Leistungen für Heizung- und Sanitär vergeben werden.  Außerdem sind als nächstes kommende Ausschreibungen vorgesehen:  Fliesen-, Maler-, Schreiner- und Bodenbelagsarbeiten. Darüber hinaus konnte die Genehmigung von der Naturschutzbehörde für die Versickerung von Niederschlagswasser in der Versickerungsmulde eingeholt werden.

Die nächste größere Veränderung auf der Baustelle erfolgt durch die Montage der Dachbinder und die Dacheindeckung mit Trapezblech. Das ganze Gebäude wird durch eine provisorische Dachabdichtung geschützt. Fast zeitgleich wird sie Sichtbetonfassade im Erdgeschoss installiert.


APRIL 2025

Die Arbeiten auf der größten Baustelle der Gemeinde schreiten zügig voran. Bereits jetzt sind deutliche Fortschritte erkennbar und man sieht in der Tat fast jeden Tag, wie der Bau immer mehr Form annimmt. Das Erdgeschoss wurde erfolgreich fertig betoniert, sodass eine solide Grundlage für die nächsten Bauphasen geschaffen wurde. Zudem ist die Zwischendecke zwischen Erdgeschoss und Obergeschoss ebenfalls bereits teilweise betoniert, wodurch der Bau weiterhin an Höhe gewinnt.

Ein weiterer wichtiger Meilenstein wurde mit der Lieferung und dem Einbau der Fertigteiltreppen mit sandgestrahlten Antrittskanten erreicht. Die ‚besonderen‘ sandgestrahlten Antrittskanten bieten einen – für sehbehinderte Menschen – Kontraststreifen an, die sichereres Benutzen der Treppenanlagen ermöglichen.  Mit der Fertigstellung der Zwischendecke werden nun die nächsten Bauabschnitte ins Auge gefasst.


MÄRZ 2025

Die weiteren Planungen rund um die Infrastruktur und die verkehrliche Anbindung im Rahmen unseres Großprojektes „Multifunktionssporthalle“ werden zielgerichtet vorangetrieben. Am 5. März 2025 empfing die Gemeinde Lahntal hochrangige Gäste aus Bundes- und Landtag, dem Landkreis sowie von Bahn- und Verkehrsverbänden, um die nächsten Schritte im Rahmen des Großprojekts Multifunktionssporthalle in Goßfelden zu besprechen. Mit dabei waren u.a. Bundestagsabgeordneter Sören Bartol, Landtagsabgeordnete Marie-Sophie Künkel, Erster Kreisbeigeordneter Peter Neidel sowie Vertreter der Kurhessenbahn, des RMV und der RNV: Hans-Martin König, Volker Haupt und Nils Franke.

Lahntals Bürgermeister Carsten Laukel informierte die Teilnehmer über die jeweiligen Teilabschnitte des städtebaulichen Gesamtkonzeptes. Besprochen wurden u.a. die Verlegung der Ortsdurchfahrt in Richtung Kreisverkehr (in Abstimmung mit Hessen Mobil), bereits gestellte Förderanträge für die Gehweganlagen Nord/Süd sowie eine „Kiss-and-Ride-Zone“. Ein zentraler Punkt der Besprechung war der Bau eines barrierefreien Brückenbauwerks. Hierfür wurde ein wichtiger Ortstermin mit den Vertretern des Hessischen Ministeriums für Arbeit, Integration, Jugend und Soziales zur Abstimmung der Förderfähigkeit nach der UN-Behindertenrechtskonvention für Mitte März vorgesehen.



FEBRUAR 2025

Gute Planung und verlässliche Partner zahlen sich aus – denn unsere Baustelle nimmt Fahrt auf. Aktuell wird der Stauraumkanal zum Rückhalten und geregelten Versickern des Regenwassers hergestellt, der eine Größe von 35.000 Liter fasst. Für die Löschwasserversorgung wiederum wurde eine Regenwasserzisterne mit einem Volumen von 25.000 Liter geplant, sodass sowohl die Multifunktionshalle als auch die benachbarte Tankstelle ausreichend mit Löschwasser versorgt werden können.

Parallel zum Projekt Multifunktionshalle wird auch die verkehrsseitige Erschließung vorangetrieben – hier soll eine Kiss&Ride-Zone sowie die Gehweganlagen nördlich und südlich entlang der B62 entstehen. Hierbei wird ebenfalls eine Querungshilfe  der B62 geplant.

Darüber hinaus steht fest, dass die Verlegung der innerörtlichen Grenze (das Ortsschild) zum 1. März 2025 bis an den Kreisverkehr erfolgen wird. Dies dient vor allem der Geschwindigkeitsreduzierung sowie der Einfügung des Geländes in das Ortsbild.


JANUAR 2025


Ohne Verzögerungen ist die öffentliche Erschließung unserer neuen Halle bereits abgeschlossen. Noch im Dezember wurde die Trinkwasserversorgungsleitung - unter der Bahntrasse - auf das Grundstück gelegt sowie der Abwasserkanal fertiggestellt. In diesem Zuge wurden ebenfalls die Leerrohre für die Glasfaserversorgung installiert. Darüber hinaus wurde auch eine Ortsnetzerweiterung der EAM in Form eines Strom-Transformators auf dem Gelände der Multifunktionsporthalle errichtet, der nun das Gebiet und die zukünftige Halle mit Strom versorgt.

In der Zwischenzeit konnte das Bauamt-Team folgende Gewerke ausschreiben und vergeben: Rohbau, Elektroinstallation, Lüftungsarbeiten, Fenster und Türen, Dachabdichtung sowie PV-Anlage. Mittlerweile ist auch die Bodenplatte für unsere Halle größtenteils fertiggestellt. Die Betonierarbeiten des Erdgeschosses begannen bereits vor drei Wochen, sodass der Rohbau ebenfalls gemäß dem Zeitplan voranschreitet. Wir freuen uns über sorgfältig gegossene Fundamente sowie alle bereits gelegte Leitungen!
